十根川2号トンネル進捗状況
お知らせ
先日掲載しました、十根川トンネル工事の進捗情報をお知らせします!

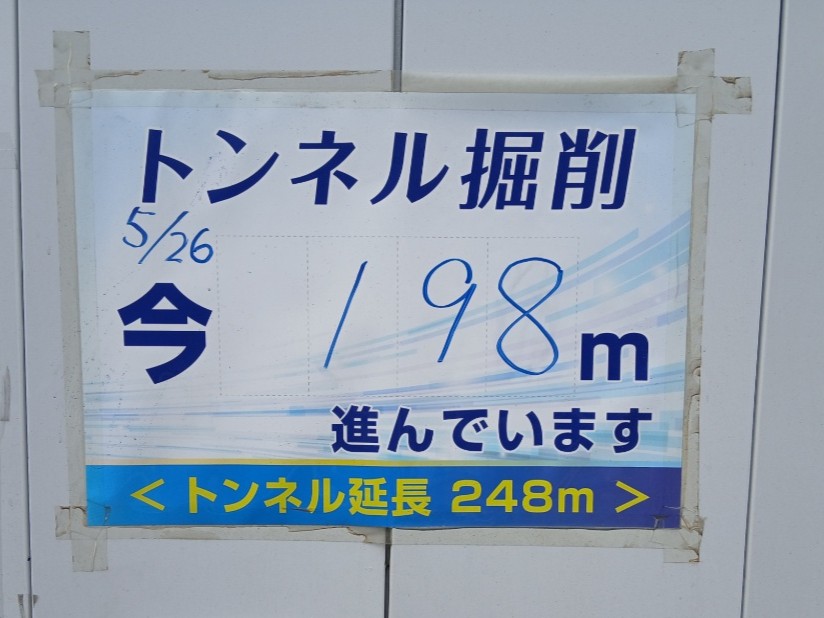

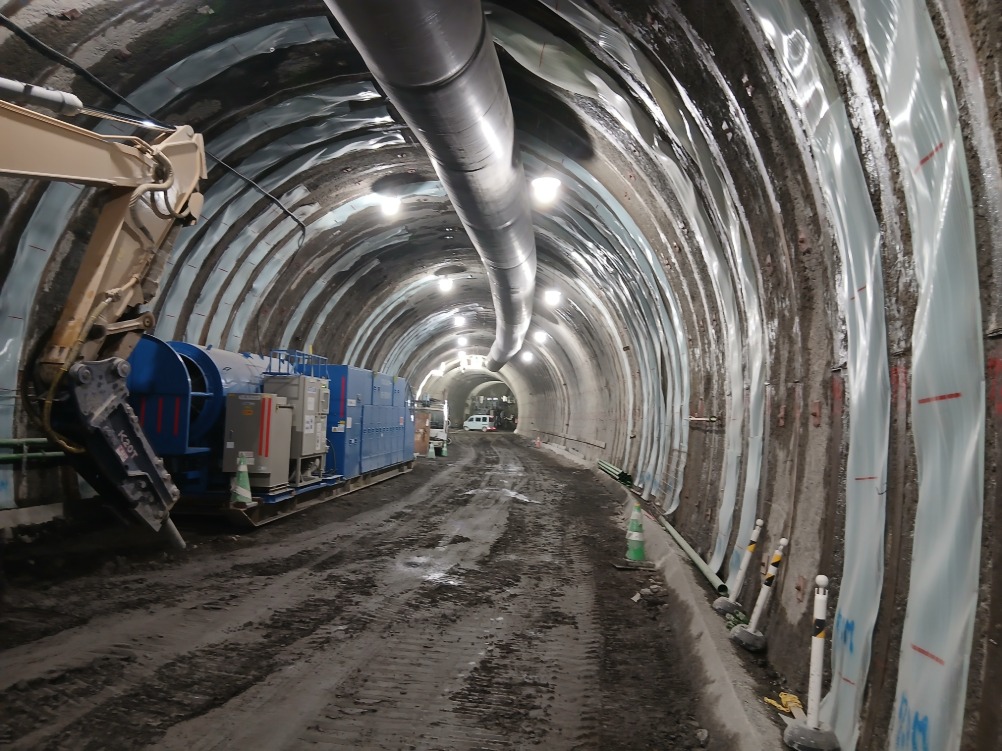

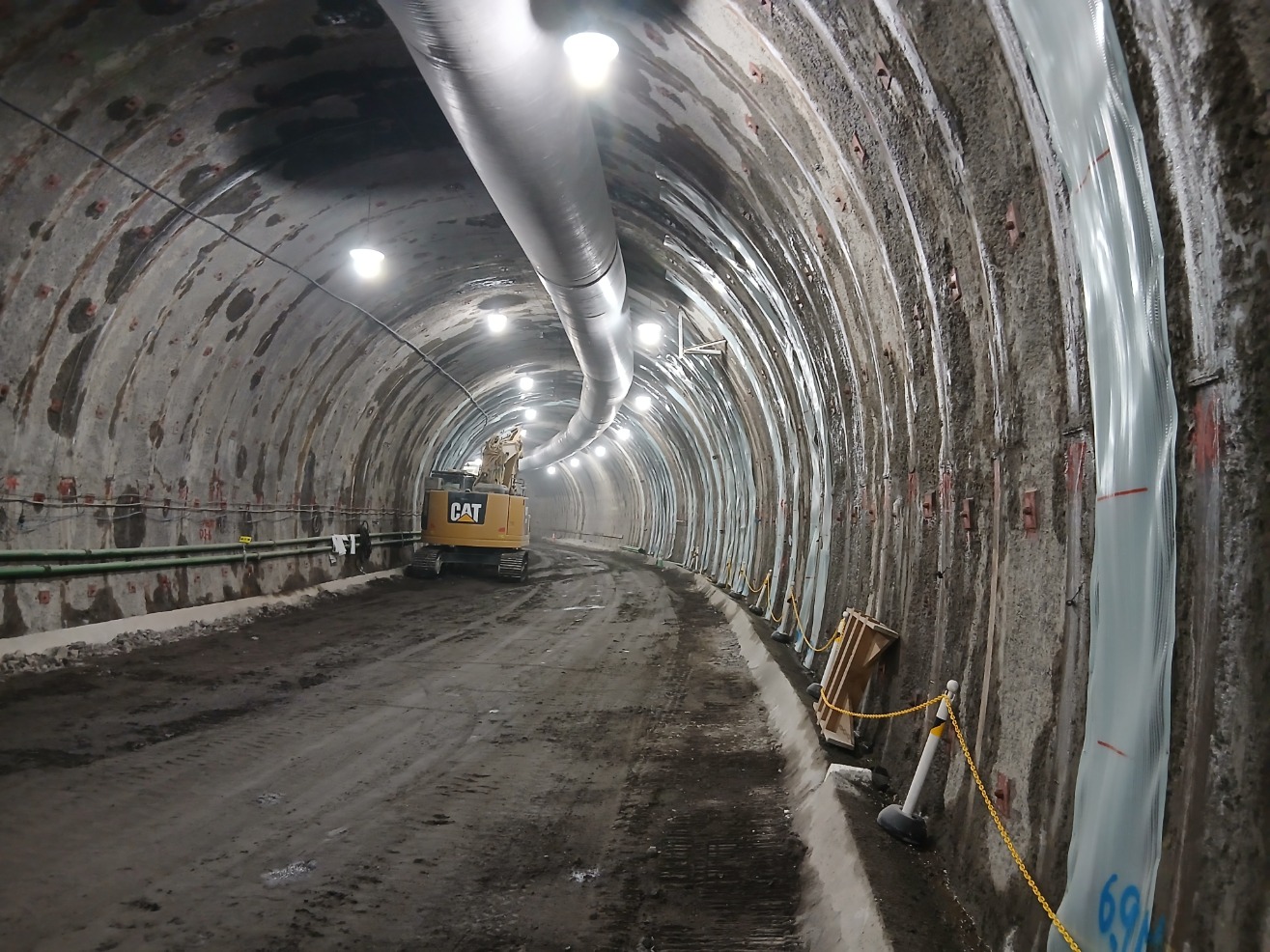

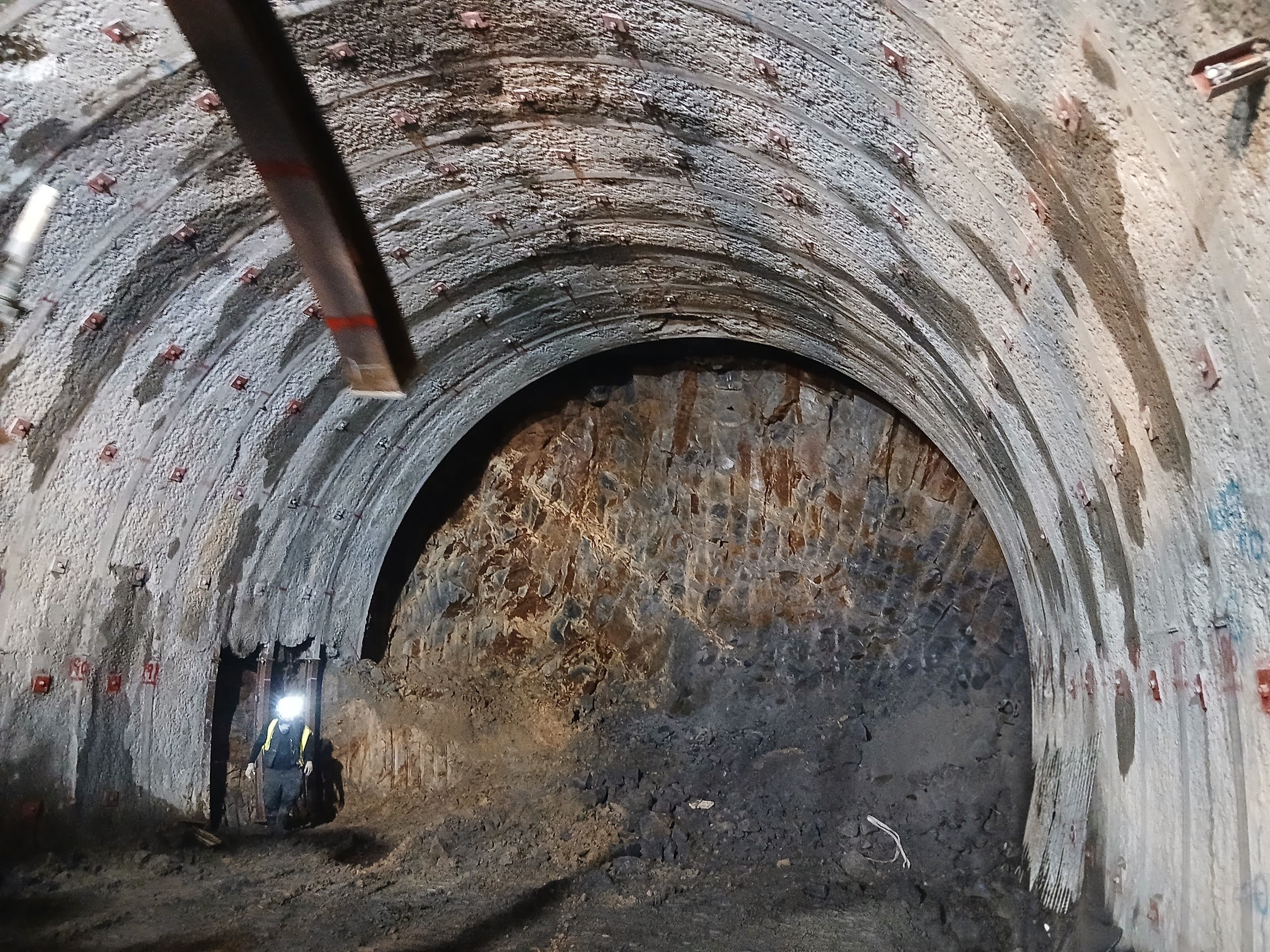

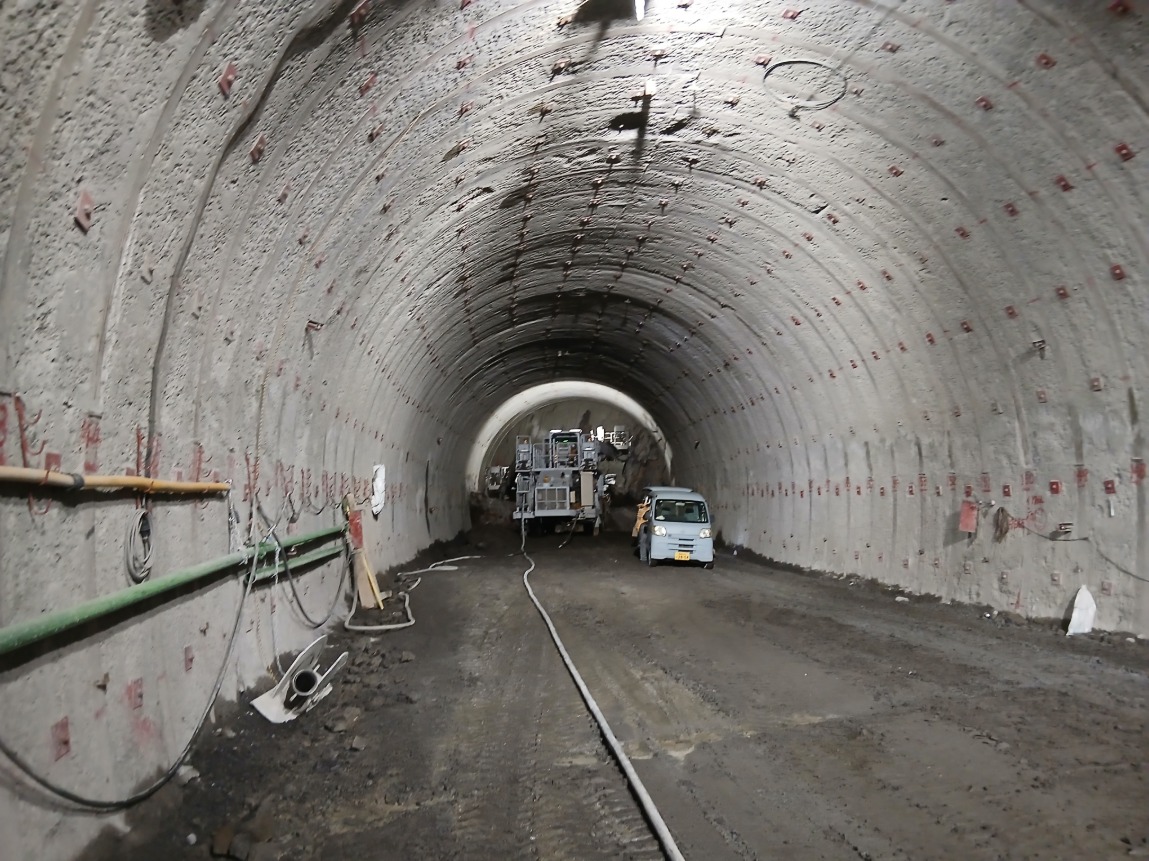

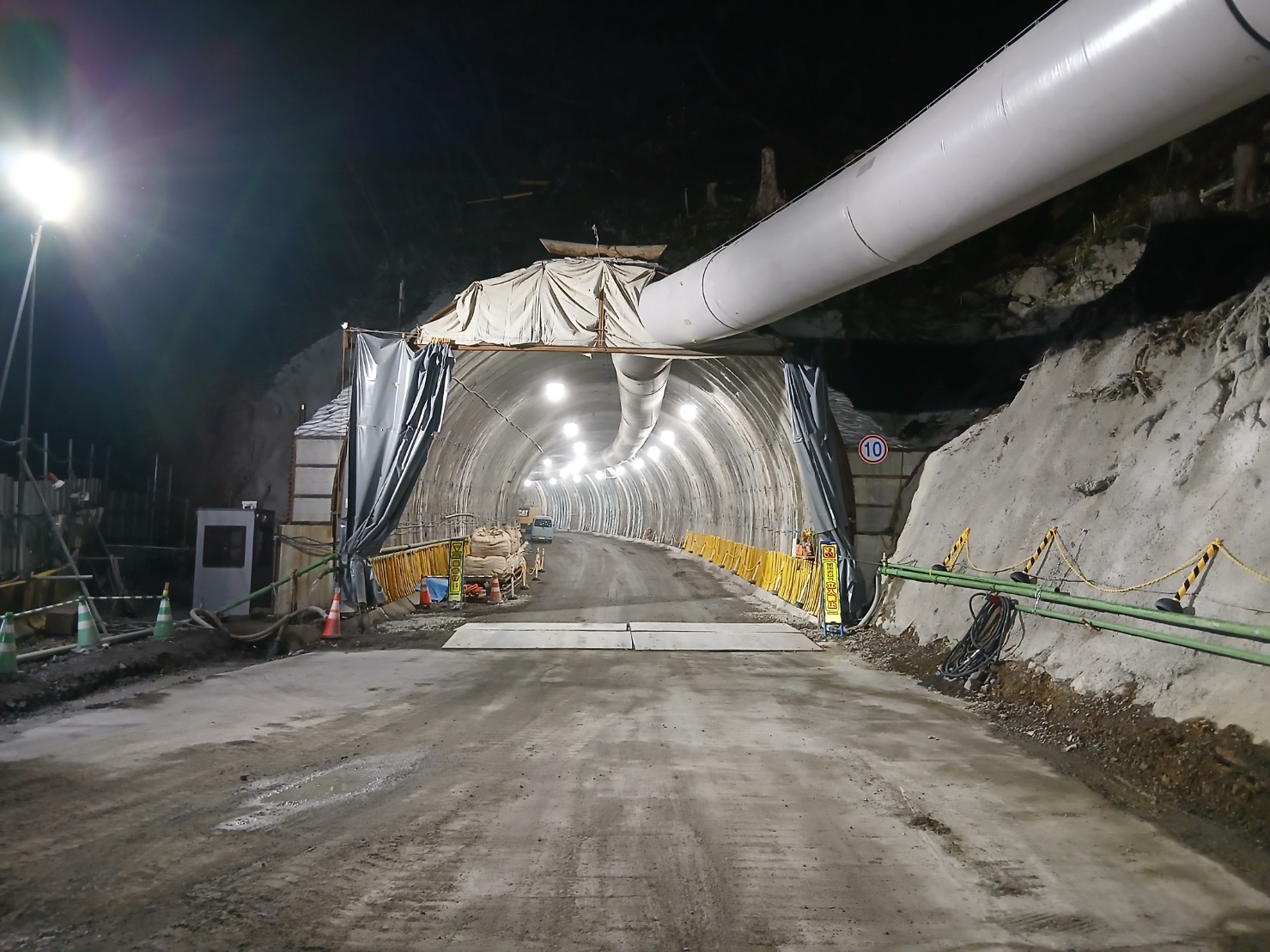

十根川トンネル工事の掘削進捗は、5月26日の時点で、坑口付け4.7mを含み、198m/248mのトンネル掘削が完了しています!

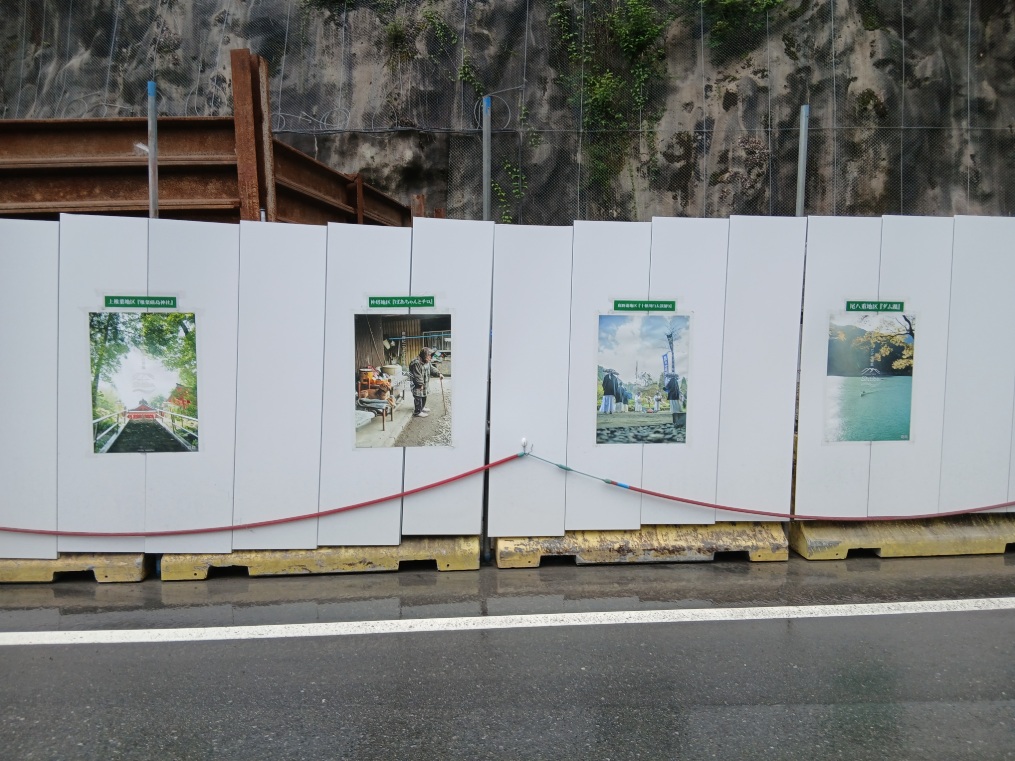

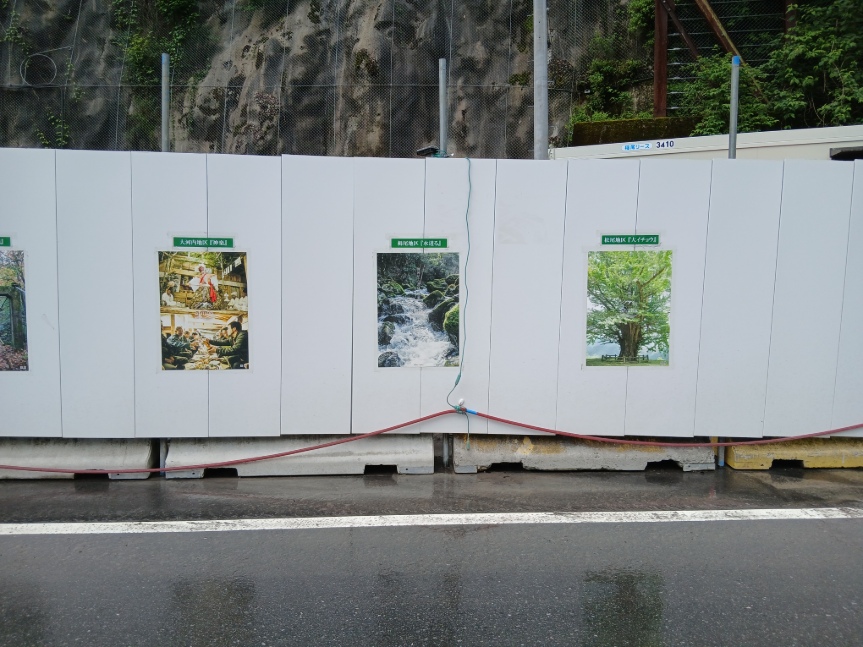

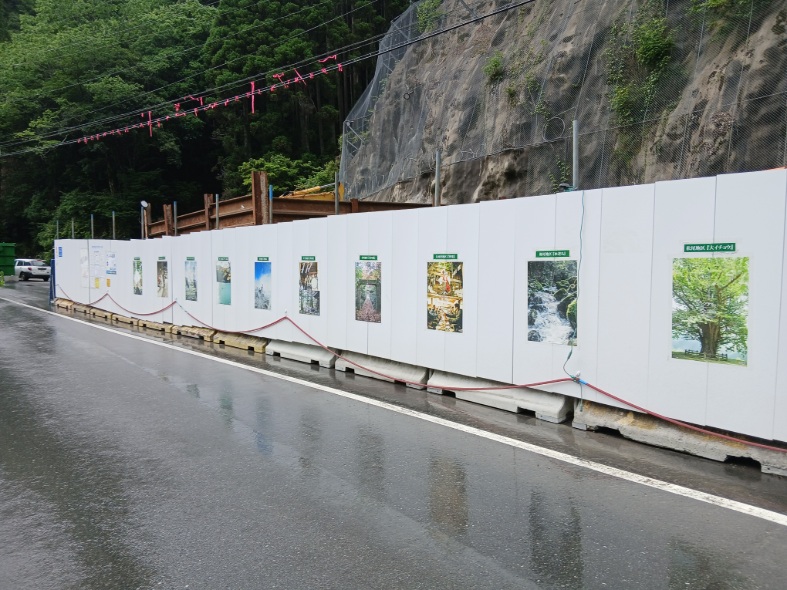

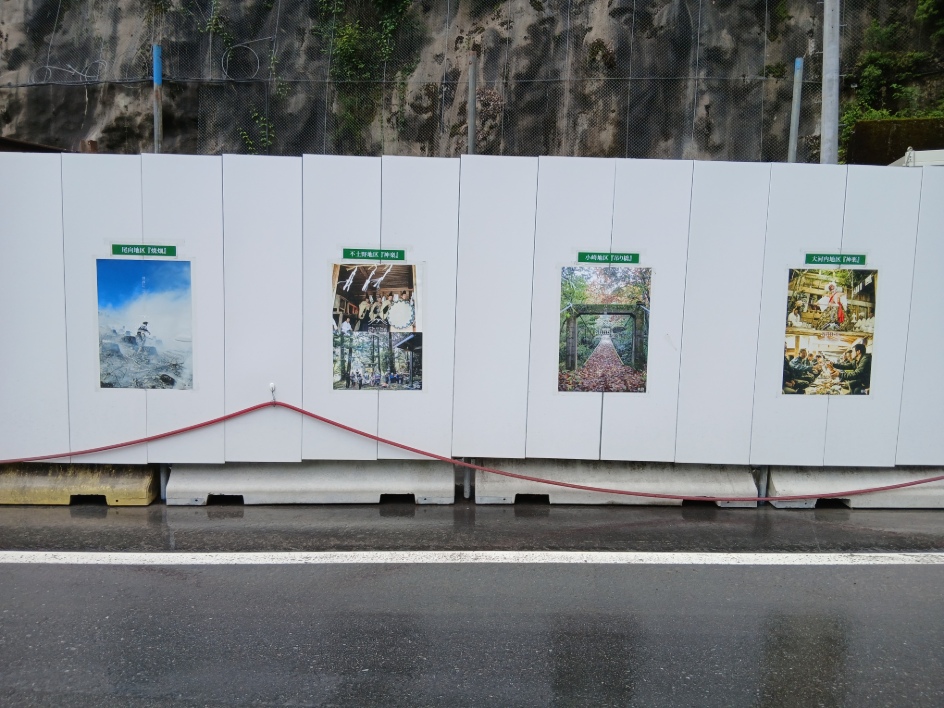

また、椎葉村の10地区のポスターが完成したので、そのポスターを目隠し板として現場に掲示しました!




椎葉村10地区ポスターの掲示について、「広報しいば5月号」に掲載されていますので下記リンクよりチェックしてみてください!

6月下旬にトンネル貫通、7月上旬に貫通式といったイベントが控えています。終点側の坑口に向けて、土被りが薄く地質の状態が芳しくないと想定される区間に突入しますが、無災害で工事完成を迎えるべく全スタッフ一丸となって頑張っています。
